涉及万华、SK、东化新材料等!烟台化学工业园12个“三重”项目最新进展
来源:烯烃及高端下游
时间: 2021-07-28
专题: 展会

【1】万华年产48万吨双酚A一体化

地下基础完成,地下管道基本完成,钢结构安装完成20%。

2020年7月23日,万华化学年产48万吨双酚A一体化项目举行开工仪式。

该项目包括53万吨/年异丙苯生产线、65万吨/年苯酚丙酮生产线,48万吨/年双酚A生产线以及公用工程及辅助设施等。主装置引进国际先进工艺技术,建成后可进一步优化利用园区丙烯资源,增强万华化学聚碳酸酯产业的竞争力。

【2】万华成达化学

基础施工基本完成,正在推进主体施工及钢结构框架安装,完成约55%。

【3】万华柠檬醛

立项、安评已完成,安全设计专篇已取得批复,环评已通过审查,正在等待批复,主要建筑物图审完成,正在进行施工图设计,完成约55%。

【4】林德气体三期

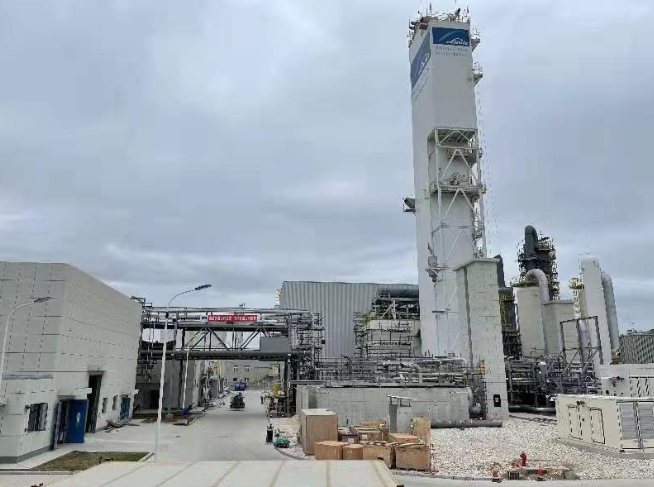

冷箱内主要设备吊装完成,管道安装完成70%。

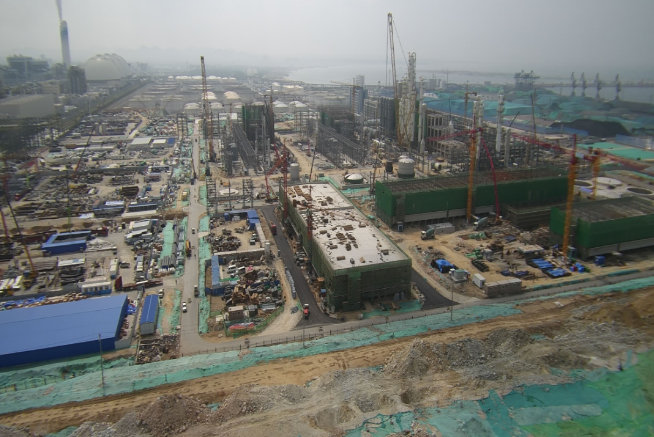

【5】SK高端精细化工

环境预评价专家评审已通过。安评、能评材料正在编制。规划设计正在推进中;场地已完成移交,施工队伍已进场开展前期筹备工作。

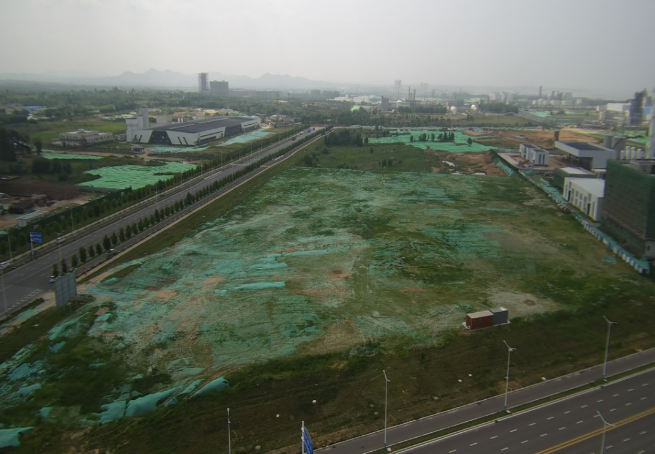

【6】东化新材料

研发办公楼工程量已完成40%;多功能特种树脂车间正在进行基础施工;食堂及更衣室、门卫施工图设计及审查已完成;公用工程及储运装置正在进行施工图设计。

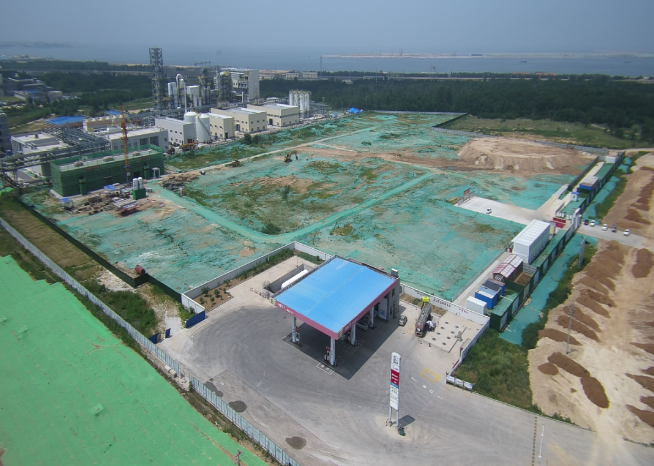

【7】华大化学

1#辅助车间基础施工、主体施工完成,开始进行砌体施工。

【8】美瑞新材料

安评环评已具备,图纸审查进行到二轮答复阶段,土建结构施工招标已经完成,强夯桩基合同已签订,能评目前等待省发改委批复,因没有准确的批复时间,未办理施工许可。

【9】海虹老人涂料

厂房仓库办公室等土建方面工作基本完成,在进行绿化等收尾工作。主要生产设备,罐区,配套消防系统,废气处理,污水处理等设备安装就位,目前在完成剩余管线电仪等工作。

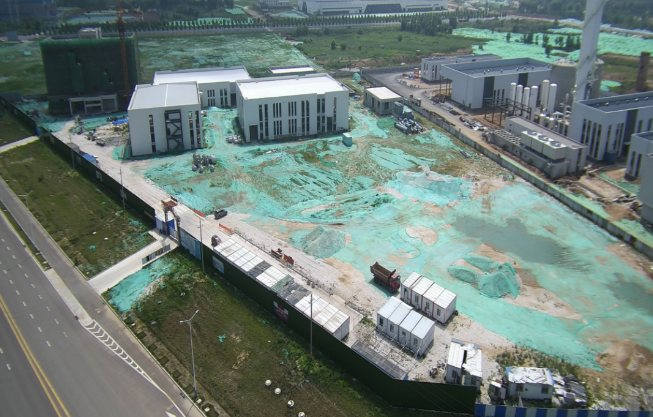

【10】金桥优尼科新材料

主体施工完成。砌体施工完成80%,装饰施工完成40%。

【11】九目化学

基础施工完成85%,A01车间完成一层模板、钢筋施工;A02车间完成基础施工、A03车间基础施工完成20%;其他附属车间及配套设施正在办理施工许可。

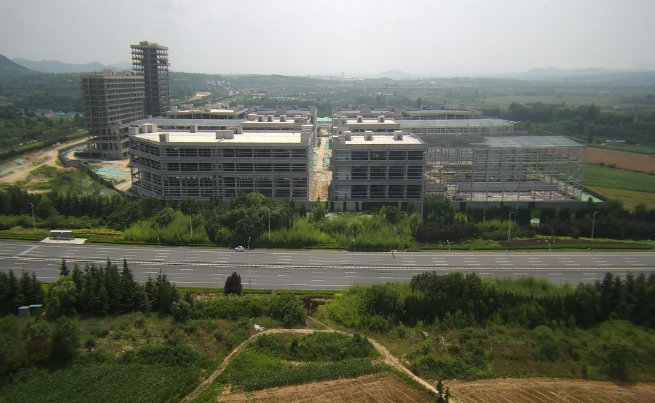

【12】宝能物流中心项目

正在进行装饰施工,完成50%,办公楼门窗及玻璃幕墙施工单位已确定。

更多最新塑料行情、最全塑料网资讯尽在德富塑料网! (原乐从塑料网,始于2002年,是基于广东乐从德富塑料城搭建的, 华南塑化行业首选塑料原料、塑料制品、 塑料机械一站式采购平台。更新、更全的塑料行情、塑料资讯尽在德富塑料网

<a style='color:#0087ff;font-weight: bold;'
           href='http://defu123.com/'>德富塑料</a>网微信公众号二维码.jpg

德富塑料网公众号)

免责声明:本文来自于网络,资源仅供参考,如有侵犯了您的权益请立即与我们联系!我们将及时撤除。
